YESCERAMICS · 內部決策儀表板

遠築-威爾森台中 石膏磚|到貨瑕疵 × 取貨爭議

供貨:大合國際/合馥工程 | 業務:戴朝興 | 工地:科技廠外商建案(有抽驗機制)| 整理:楊佳玲 · 2026-05-27
PO:遠築-威爾森台中-石膏磚 證據:杰 40 張(5/26 15:39–15:49) 進料期限:5/28(四)
🔴 暫停收貨/付款 · 待內部會議決議
採購金額(未稅)
105,096
合馥含稅開票版
已付款
0
尚未付款=最大籌碼
瑕疵存證
40
39 實拍+1 LINE 截圖
多載爭議
+101
大合載 12 棧 vs 訂 859 塊(11 棧)
大合要求補匯
11,072
=多出 101 塊(黏著劑 23 包另計)
進料期限倒數
1
5/28(四)前

核心風險:付款換地點 + 別人工地

🔑 付款換地點
大合要「先匯款才公布台中自取地點」→ 付款後才知去哪搬,無法事先驗貨
🏗️ 別人的工地
取貨點非大合自有倉、在他人工地(地下樓層需堆高機,阿翊 0977-009126 帶領)→ 疑他案餘料(呼應 5/26「和瑞案場貨」)
🧱 受潮+破損
膠膜未拆即見潮損崩裂 → 屬到貨前既有瑕疵,非元心施工造成

風險分布(5 項)

53 高 · 2 中
付款換地點+別人工地
收貨後求償困難
科技廠抽驗不合格
進料期限壓力
多付不該付的款

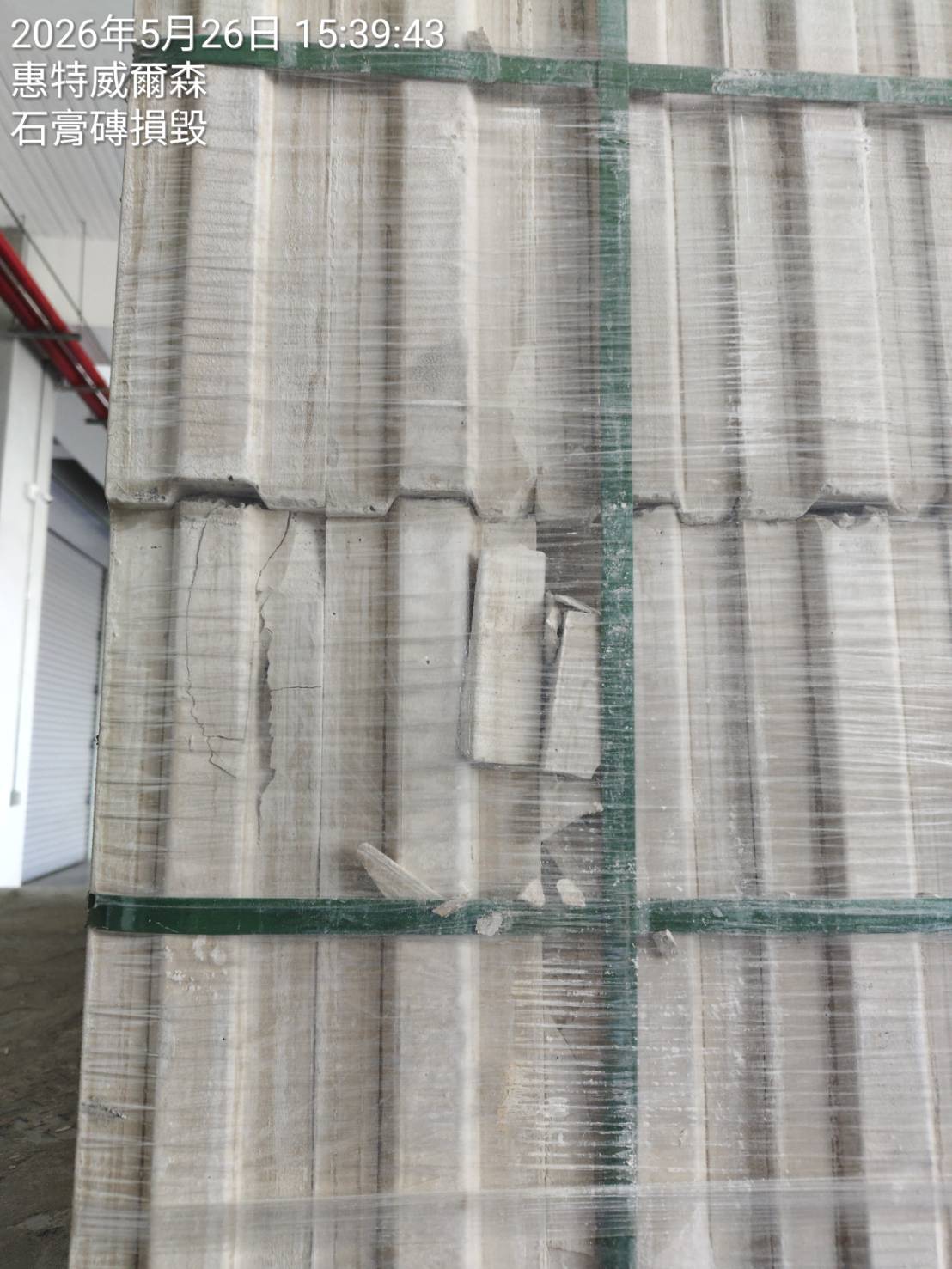

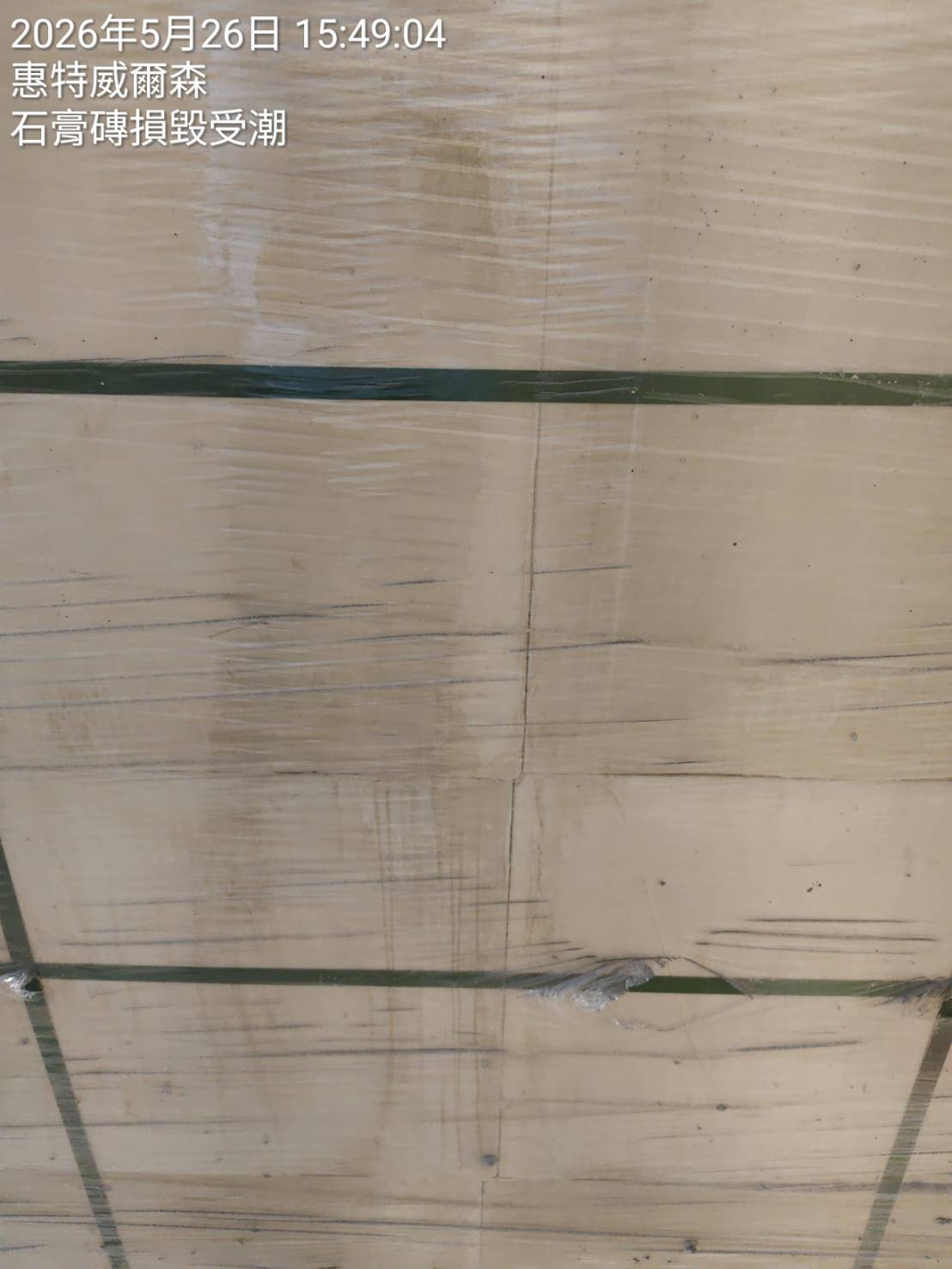

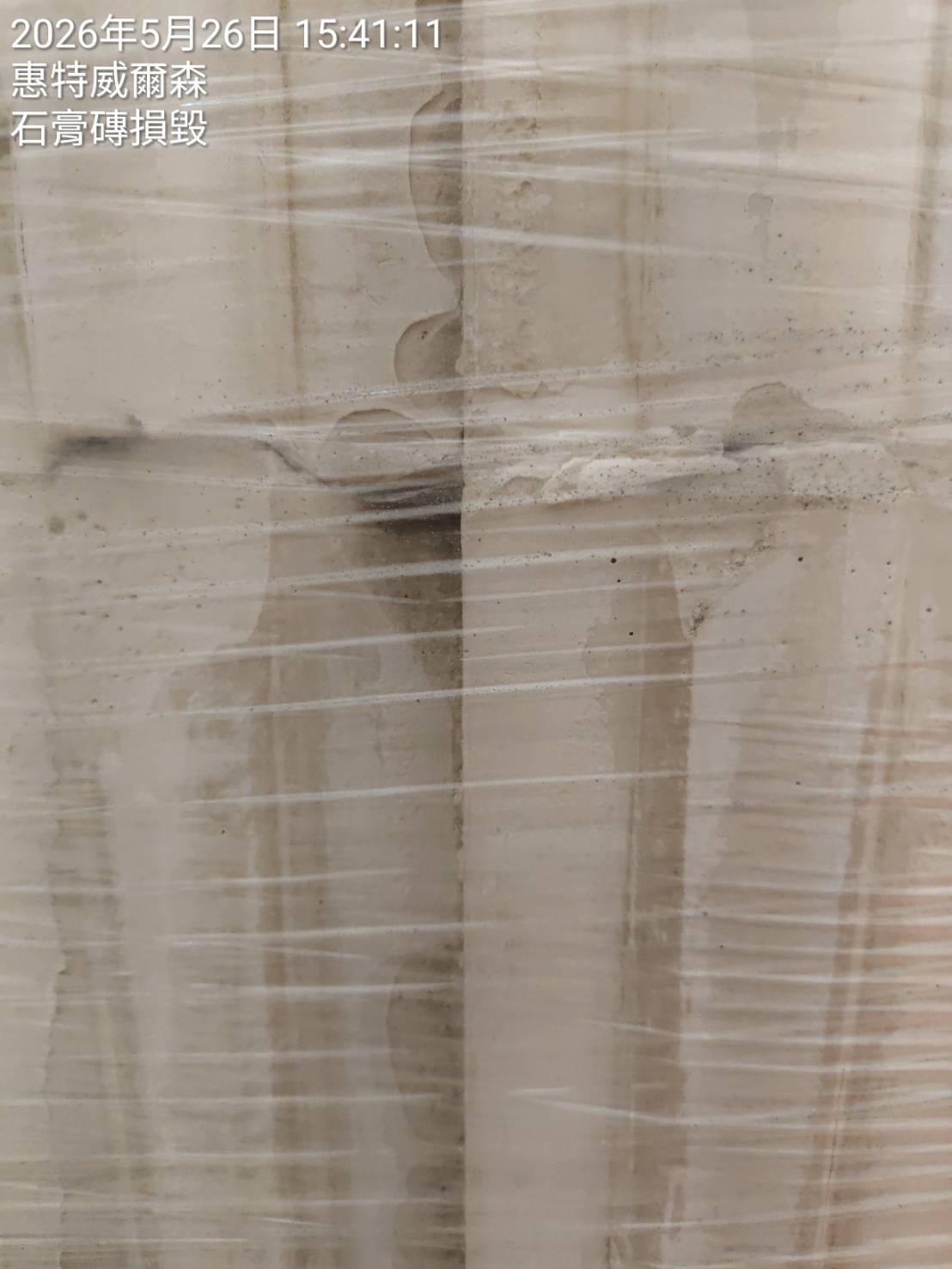

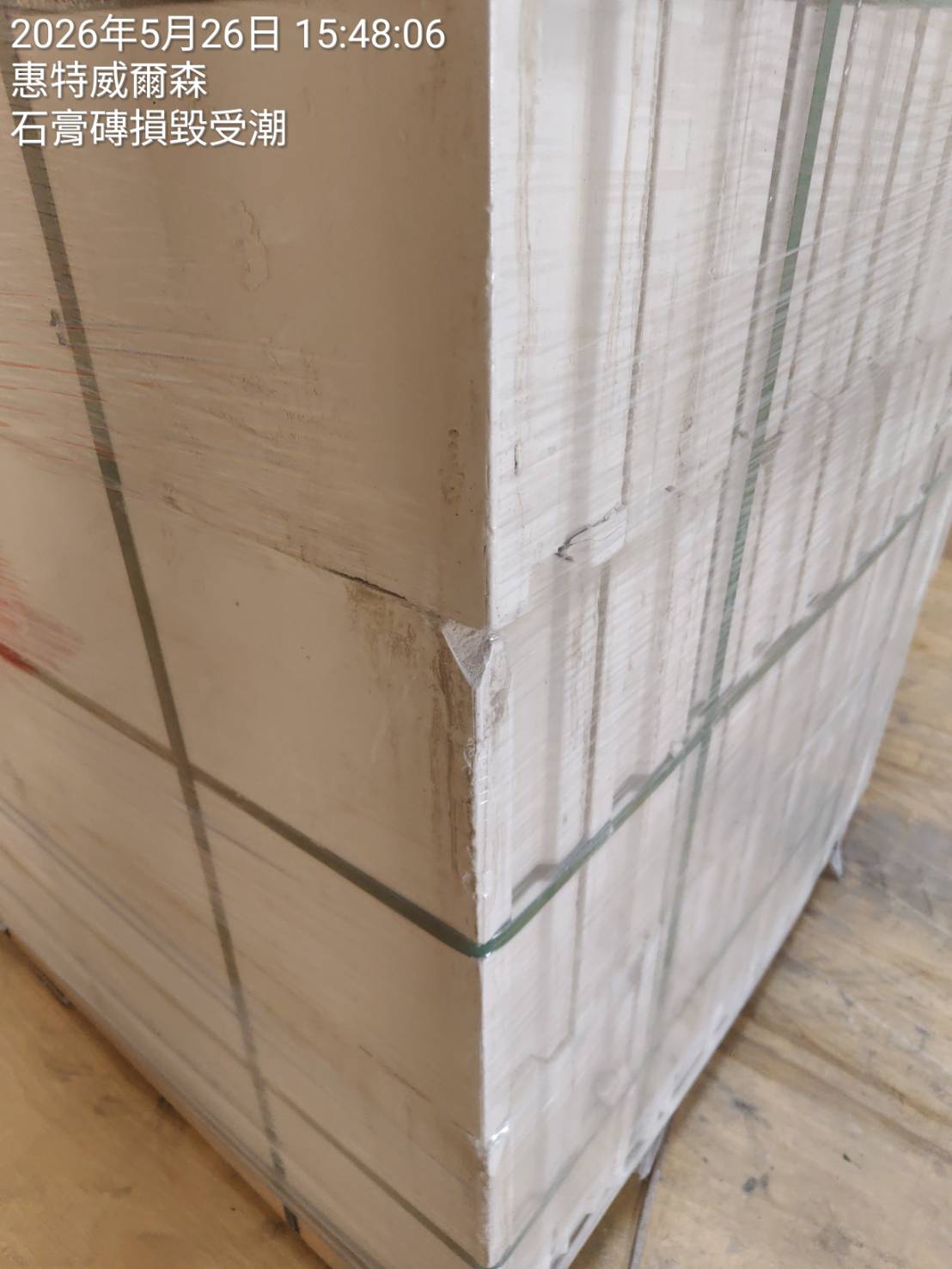

瑕疵證據(遍及多棧板)

整棧受潮
轉角崩缺
表層剝落
榫口裂斷
受潮 大面積水漬潮痕/表層粉化 | 破損 榫口邊角崩裂/裂紋/碎屑掉落
40 張存證(完整存元心內部)

事件時間軸

1
5/21(三)
朝興下單
(未付款)
2
5/26 取貨前
付款換地點
+別人工地
3
5/26 13:40
慶和司機到場
找不到接應
4
5/26 ~14:00
大合自裝 12 棧
(+101 塊)
5
5/26 15:39
受潮+破損
拍 40 張
6
5/26 午後–傍晚
補匯 vs
拒收
7
5/27(三)
暫停
待會議

金額對照

採購金額(PO)$105,096
100%
大合要求補匯(爭議)$11,072
已付款$0

補匯爭議:責任歸屬

大合主張「12 棧=960 塊」計費 (960−859)×0.24×435×1.05≈11,072(=多出 101 塊的錢)
🔑 數量真相:你叫 859 塊=859÷80=10.74 棧(10 滿棧+第 11 棧 59 塊,末棧缺 21)。大合把第 11 棧補滿(+21)+多帶第 12 棧(+80)=多出 101 塊
✔ 元心立場: 付款基礎應是訂購量 859 塊;多出 101 塊是 5/26 大合無接應、師傅自行整棧裝走造成 → 責任在大合、非元心訂購;受潮破損料不應計入。
💡 尚未付款=最大籌碼:拒絕「付款換地點」,先明確地點+驗到良品再放款。

處理方案(供會議選擇)

建議
A · 暫緩收貨+換新良品
以 40 張存證要求受潮破損料不收不付、限期換新;補匯待換貨核實良品數再算。未付款=籌碼,談妥前不放款。
B · 現場挑揀,良品收瑕疵退
派員到場逐棧驗,僅收良品、瑕疵退回。風險 受潮內部劣化難全判、耗人力。
C · 全數退貨改他廠
大合無法即時供良品且工期允許時評估。風險 另尋貨源+工期延誤+關係。

會議待決議

是否先匯款?(付款才給地點+別人工地)→ 建議不先匯
5/28 派車自取:照常 / 暫停?
求償方向:換新 / 折讓 / 退貨?
補匯 11,072:先付 / 緩付待清算 / 爭議?
對大合窗口口徑:戴朝興主談 or 元心發函?
工期影響:換貨延誤如何與工地協調?
元心建材內部決策儀表板 · 含供應鏈與求償策略,請勿轉發工地/業主/外部群
資料來源:施工回報照片 40 張+大合群 LINE 截圖;採購背景取自 FXCRM「遠築-威爾森台中-石膏磚」。詳細文字版見 《內部會議分析報告》
